廣西安鳳嶺風電場一次調頻通過入網檢測
來源:鴻普惠
發布時間:2021-04-30
廣西武鳴安鳳嶺風電場一期一次調頻設備直控單機方案成功實施并通過入網檢測
時值五一勞動節之際,鴻普惠承接的廣西武鳴安鳳嶺風電場一期(天武山風電 場)一次調頻項目再傳喜訊,該項目采用一次調頻設備直控單機方案并順利通過第三方檢測機構的現場入網測試。
本項目的最大技術特點為采用一次調頻系統直控風機單機的方案,不同于常規的由一次調頻下發指令給能管平臺,由能管平臺去調節單機的方案。該方案的技術特點決定了相對于能管平臺調節,在實施時相關技術參數具有一定的優越 性性

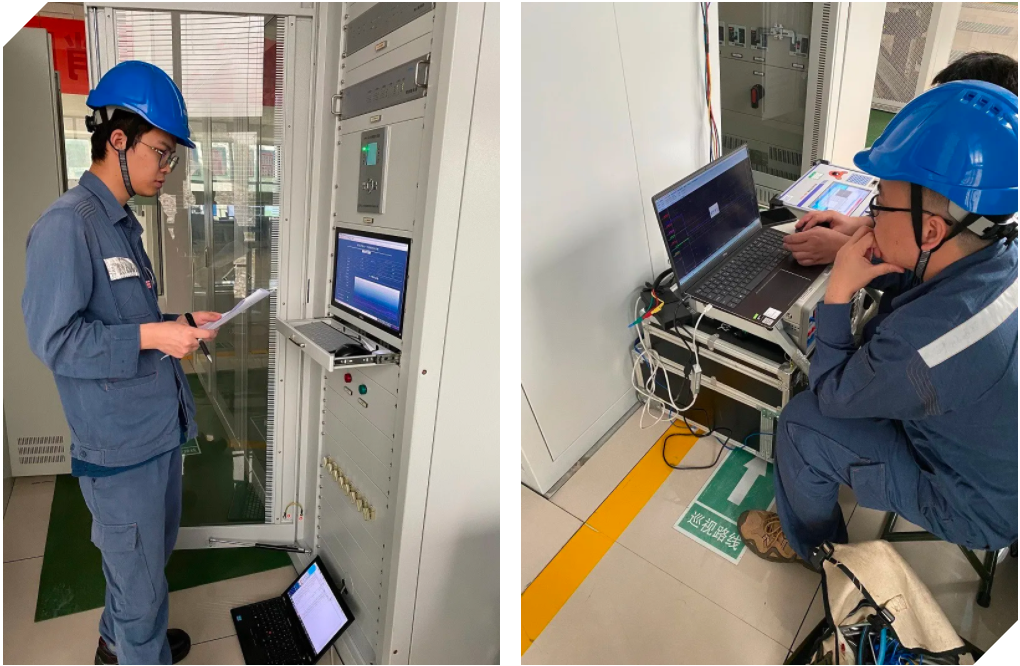

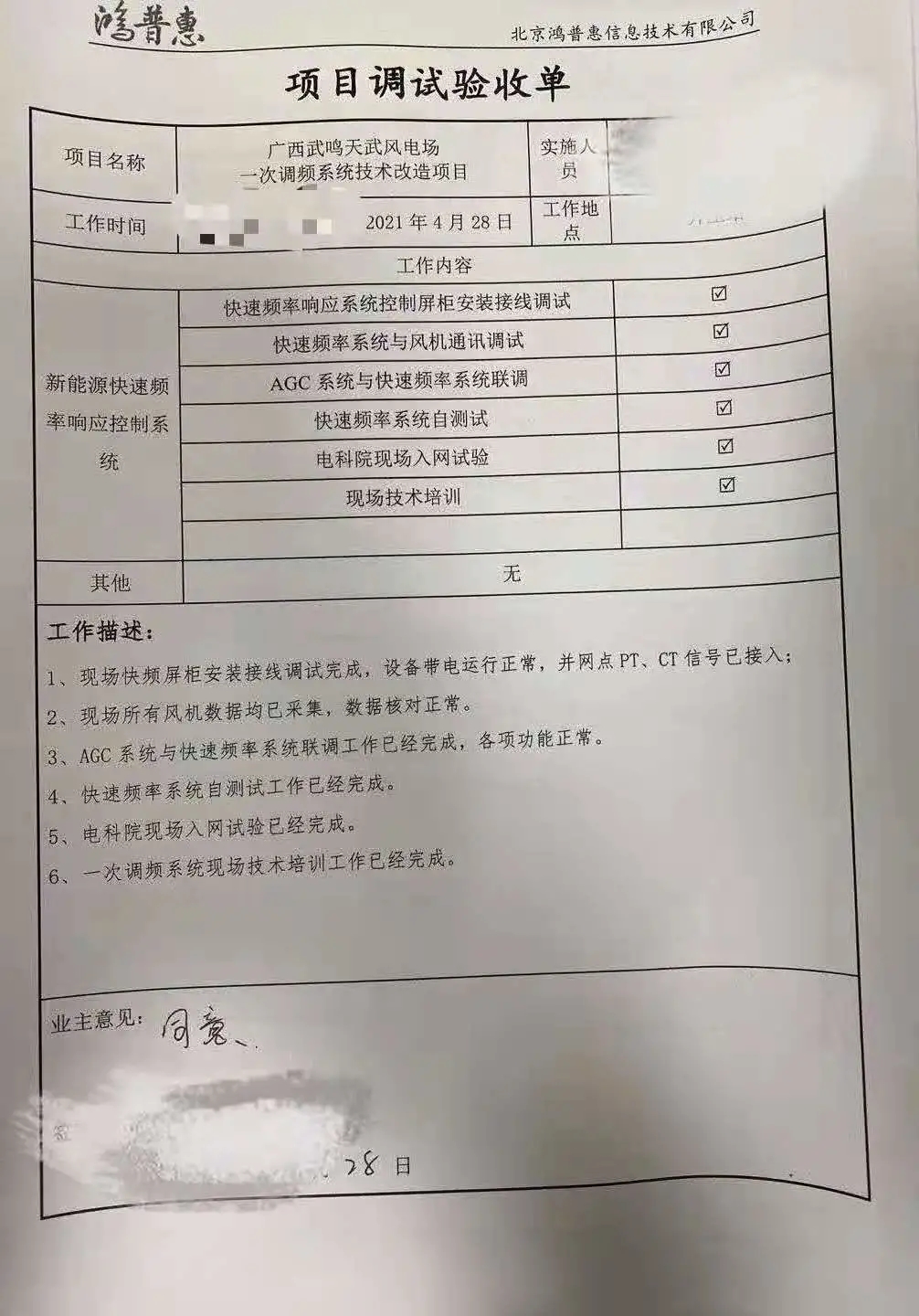

該項目電科院在實施測試時,用時僅為4小時,刷新了電科院在廣西地區的檢測時間最短記錄,據悉,風電項目電科院在廣西地區的測試時間一般不短于兩天,該方案的順利實施得到了檢測機構的高度認可,相關檢測結果達到相關標準要求并超出了預期。
該項目初期技術方案為一次調頻系統下發整站調節目標值,由風機能量管理系統下發單臺風機目標值的目前常規主流方案。在實際測試中發現采用現有能量管理系統去調節風機的常規方案,能量管理系統修改策略存在較大技術難度,修改周期較長。因此我公司提出由我司一次調頻系統直控風機的方案,即由一次調頻系統直接下發每臺風機目標值,減少中間環節,提高效率及縮短響應時間的方案。在實際施過程中針對遇到受山地地形影響,風機理論功率值不準確,造成開環調節偏差大的結果的具體情況,我公司技術人員緊急修改調節策略,采用閉環調節的方式,最終實現了滯后時間
1秒
左右,響應時間不到
6秒
,調節時間不到
10秒
,精度
±0.4%
以內,積分電量合格率
109.76%
的超預期結果。
該項目方案的順利實施不僅獲得了業主與檢測單位的高度認可;也為鴻普惠在風電一次調頻項目中直控調節單機方面積累了寶貴經驗,鴻普惠一次調頻系統直控風機的數量可滿足單套系統不低于300臺的技術要求。
項目概況:
新天綠色能源股份有限公司開發建設的武鳴安鳳嶺風電場一期(天武風電場)工程已竣工投產,該項目位于武鳴區太平鎮、羅波鎮境內山脈。工程安裝上海電氣25臺2MW風力發電機組,裝機容量50MW,一期投資約5億元。新建一座110kV升壓站,新建1回110kV線路接入廣西電網公司新建的110kV標營變電站。
上一篇
青海光伏電站一次調頻系統通過入網檢測
下一篇
烏圖美仁洱源200MW電站一次調頻系統通過入網檢測
熱門文章
新疆昌吉國投150MW風電項目無功自動調節控制系統順利通過入網檢測!
寧夏中煤沃德中衛第三十一光伏電站一次調頻項目順利通過入網檢測!
廣東粵電茂名佳華山光伏電站一次調頻項目順利通過入網檢測!
水發興業紅沙崗光伏電站一次調頻項目順利通過入網檢測!
中節能寧夏中衛第十三、三十三光伏電站一次調頻項目順利通過入網檢測
國電投納雍龍場風電場一次調頻改造試驗項目順利通過入網檢測
三级片韩国
